  在水处理沉淀池的填料选购方面,六角蜂窝斜管填料的孔径大小、片材厚度,填料材质的选择都很重要,当这些都确定下来后,六角蜂窝斜管填料的安装也至关重要,如果安装的环节出现问题,一个是耗费工力、延误工期,也会影响使用寿命,下面具体介绍一下六角蜂窝斜管填料安装。

一、沉淀池底部排泥管安装

斜管沉淀池安装顺序一般从底部开始,先完成最底部的排泥管道系统的安装,确保排泥管道开孔符合设计要求、固定牢靠,检查无误后,才允许进入下一道安装工序。

二、完成填料支架安装

根据斜管沉淀池填料支架安装施工图,先将填料支架安装到位,检查所有焊接,这样的话就需要先用高压水枪把旧斜管上面的污泥顺着空隙冲洗,然后把废弃的斜管填料清理出池子。再把支架上的污泥冲洗一下,还要在做一遍池子防腐与支架加固,方便后期工人安装。

三、完成斜管填料烫接的准备工作:



   斜管填料刚生产出来是一片一片的,运到工地上时是一捆捆的片状。这样当然不能直接安放在池子支架上。

1、首先要找一个面积稍微大点的空白场地,方便工人焊接和填料的堆放。



2、烫接电源、电缆准备;



3、准备好200W电烙铁若干支;



四、斜管填料的烫接:



 1、打开斜管填料包装,将第一片斜管填料平放于地面,取第二片斜管填料置于第一片填料之上,检查斜管填料的切口,必须保证60°角、并呈六角蜂窝状,检查无误后开始烫接粘接点;



2、在六角蜂窝两端所有平面接点全部要烫接;



按斜管填料的烫接方法将每一个斜管填料包装作为一个单独的烫接单元,一个单元完成烫接后为0.5m3,烫接完成后在场地上整齐堆放(保留少量的散片备用)。

四、斜管填料池内组装

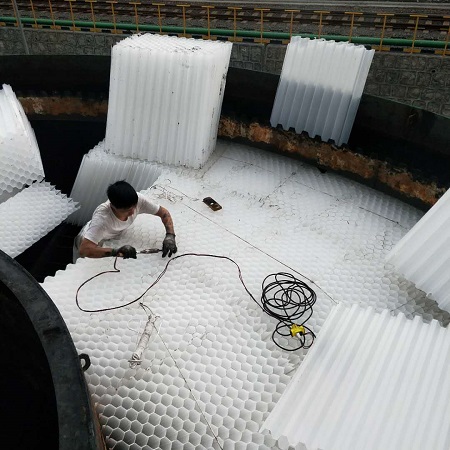

将烫接后的填料单元在填料支架上部自左向右进行组装。始终保持60°角不变,每一单元顺序组装时要适当压紧,组装到最右侧时若尺寸不是正合适,需要根据尺寸用散片斜管填料烫接后进行组装直至全部到位。





五、斜管填料上部固定



由于斜管填料比重为0.92略小于水,斜管填料在池内组装到位后需要在填料上方自左向右方向拉上 14mm的圆钢进行加固(每个单元填料上部要求有两根圆钢通过),圆钢两端在沉淀池池壁上可靠固定,安装圆钢后可以很好地防止斜管填料在初期使用时有可能发生的松动上浮现象,圆钢采用环氧煤沥青防腐处理。

六、斜管沉淀池运行调试



1)、检查进水是否均匀,不得对沉淀池造成冲击,影响沉淀效果;



2)、调整出水堰槽高低及水平度至合适,保持出水均匀;



3)、经过以上施工工序,至此斜管沉淀池填料安装已经全部完成。正常投入使用后需要根据进水中悬浮物浓度情况确定排泥周期,注意及时排泥,确保斜管沉淀池始终保持良好的运行状态及令人满意的出水水质。

六角蜂窝斜管填料安装程序简单介绍完毕,我公司配套材料有斜板填料,蜂窝斜管填料,还有集水槽及斜管不锈钢支架,配套材料和技术支持:朱经理 185.6990.3990高效优质,便捷可靠。
